مدیرعامل شرکت مس در بازدید از پروژه ۱۰۰ مگاواتی هریس خبر داد

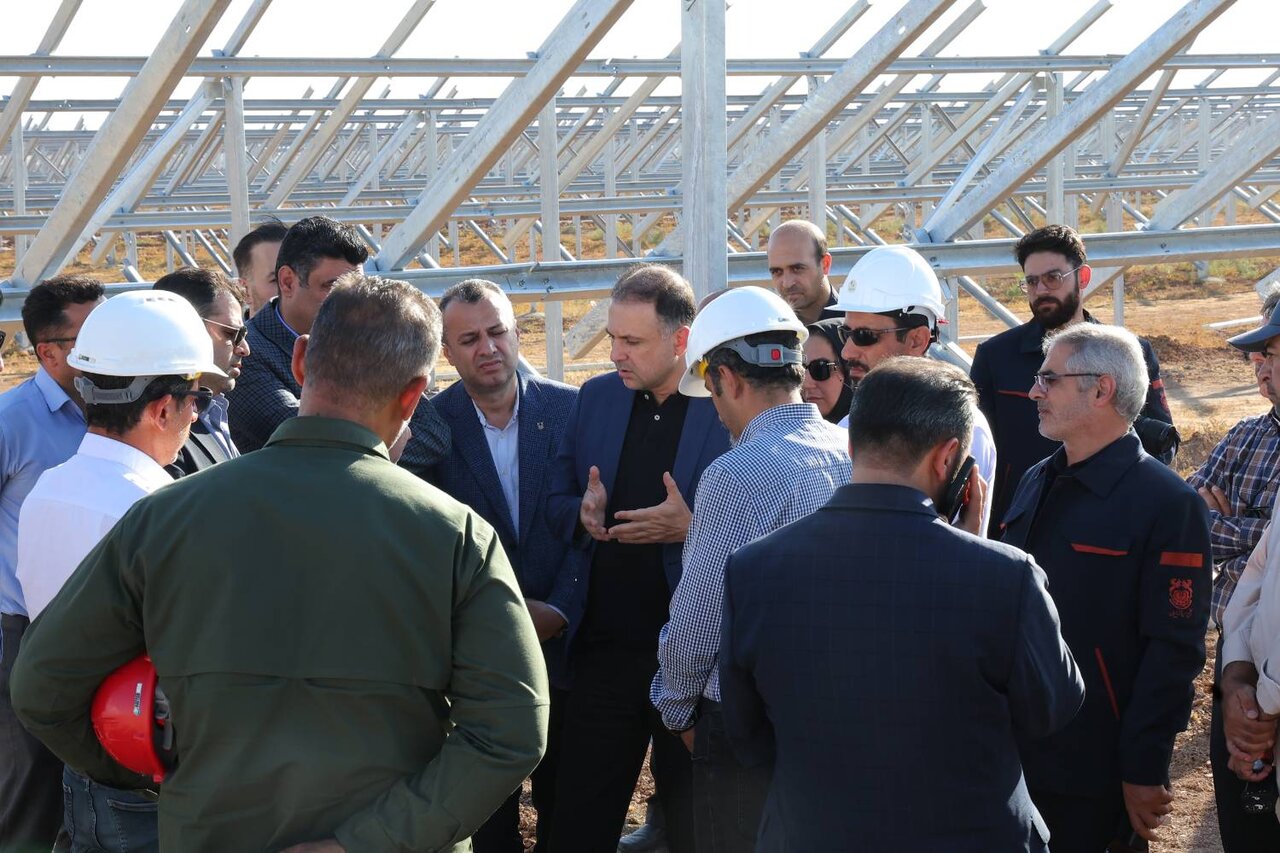

سیدمصطفی فیض، مدیرعامل شرکت ملی صنایع مس ایران در جریان سفر به مجتمع مس سونگون، از پروژه نیروگاه خورشیدی ۱۰۰ مگاواتی هریس بازدید کرد و ضمن پایش و ارزیابی روند تأمین تجهیزات و تخصیص منابع مالی، آخرین وضعیت پیشرفت این طرح را بررسی کرد.
فاز نخست نیروگاه خورشیدی هریس در مسیر اتصال به شبکه سراسری

به گزارش بیرونیت به نقل از پایگاه خبری مس‌پرس، این نیروگاه که با هدف توسعه انرژی‌های تجدیدپذیر و تأمین منابع انرژی پایدار برای طرح‌های توسعه مس ایران، در زمینی به مساحت ۱۶۸ هکتار احداث می‌شود، در قالب چهار فاز ۲۵ مگاواتی طراحی شده است.

عملیات احداث سازه‌های این نیروگاه با فعالیت هم‌زمان سه پیمانکار در جبهه‌های کاری مختلف در حال انجام است. همچنین، ثبت سفارش تجهیزات برای ۲۵ مگاواتِ پروژه به پایان رسیده و طبق برنامه زمان‌بندی، ارسال پنل‌ها از اوایل آذرماه آغاز خواهد شد که پس از انتقال تجهیزات، بلافاصله عملیات نصب و راه‌اندازی پیگیری می‌شود.

پیش‌بینی می‌شود فاز نخست این پروژه در اواخر سال جاری آماده بهره‌برداری و اتصال به شبکه سراسری باشد.
